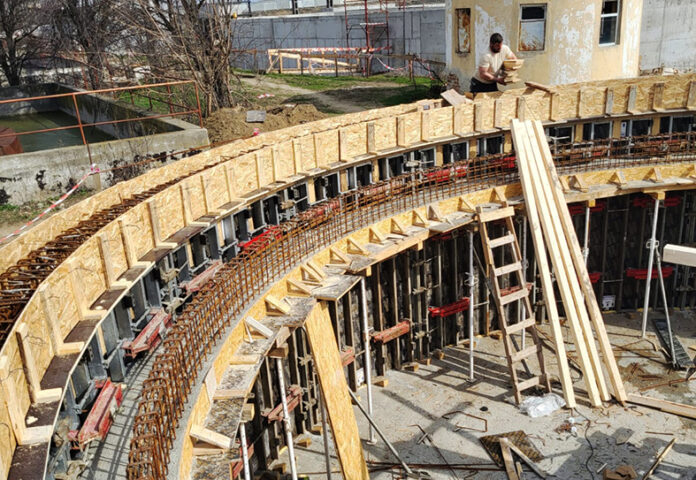

AcasăActualitateCompania de Apă Olt – Stadiul lucrărilor din cadrul Proiectului Regional de...

Compania de Apă Olt – Stadiul lucrărilor din cadrul Proiectului Regional de Dezvoltare a Infrastructurii de Apă și Apă Uzată din județul Olt, în perioada 2014-2020

🏗Contract de lucrări OT-CL-01 – Extinderea și reabilitarea rețelelor de alimentare cu apă și apă uzată, inclusiv surse apă existente, în Aglomerarea Slatina

➡️Lucrări în execuție în săptămâna 10.03.2025 – 14.03.2025:
– rețea canalizare pe str. Fundătura Oltului – 50%
– rețea canalizare str. Zăvoiului – 40%
– supratraversare pod str. Prunilor – 100%
– rețea apă str. Toamnei – 270 m – 40%
– rețea apă str. Armoniei – 200 m – 90%
– rețea aducțiune str. Gradiște – 50 m – 90%
– cămine vane aducțiune Salcia – 2 buc – 50%
– rețea canalizare str. Vlad Țepeș – 50 m – 10%

➡️17.03.2025 – 21.03.2025
– rețea canalizare pe str. Fundătura Oltului – 95%
– rețea canalizare str. Zăvoiului – 60%
– rețea apa str. Toamnei – 270 m – 40%
– rețea aducțiune str. Gradiște – 95%
– cămine vane aducțiune Salcia – 2 buc – 50%
– rețea canalizare str. Vlad Țepeș – 20%
– săpătura SPAU 14, str. Ec. Teodoroiu – str. Recea.

🏗Contract de lucrări OT-CL 04 – Extinderea și reabilitarea rețelelor de alimentare cu apă și apă uzată, inclusiv surse de apă existente în Aglomerarea Caracal

Săptămâna 10-14.03.2025
Stadiul fizic contract: 61,5 %, Stadiul Financiar: 40,97% (februarie 2025)
➡️- Se lucrează pe str. Tudor Vladimirescu pentru conectarea imobilelor la căminele de branșament noi executate.
– Strada Țepeș Vodă – Desfacere sistem rutier, montare conductă pehd 160mm între CVA22-CV129;
– a fost transmisă Notificare de remediere 1 cu nr 3304 din 28.02.2025 ;
– a fost solicitată și demarată procedura pentru acord cesiune cu furnizor SPA-uri.

🏗Contract de lucrări OT-CL-05 – Extinderea și reabilitarea facilitaților de tratare apă uzată în aglomerarea Caracal

Săptămâna 10-14.03.2025 Stadiul fizic contract: 25 %, Stadiul Financiar: 6,87% (februarie 2025)
➡️- Lucrări civile la Obiectul 34 Bazine de retenție (decantoare secundare reabilitare);
– a fost transmisă adresa Notificare ritm nesatisfăcător cu nr 1133/130/23.01.2025;
– a fost transmisă adresă NOTIFICARE REVENDICARE 2025 cu nr 3927 din 10.03.2025;
– a fost emis Certificatul de plată nr. 14 în 05.03.2025, pentru Obiectul 34.

🏗Contract de lucrări OT-CL-06 – Îmbunătățirea facilităților de tratare apă potabilă pentru aglomerarea Corabia

Săptămâna 10-14.03.2025
➡️- În șantierul Vârtopu se lucrează la împrejmuirea șantierului, s-au prelevat probe de apă de la puțuri și s-au finisat cabinele celor doua puțuri;
– La frontul de captare Vârtopu se lucrează la legăturile dintre puțuri și conducta de aducțiune și la finisarea cabinelor celor 8 puțuri;
– În șantierul Tudor Vladimirescu s-au prelevat probe de apă de la cele două puțuri și s-au finisat cabinele celor două puțuri.

🏗Contract de lucrări T-CL-12 – Reabilitarea facilitaților de captare, tratare și înmagazinare apă potabilă în Aglomerarea Balș

Săptămâna 10-14.03.2025
➡️A fost realizat by-pass-ul rezervorului de 300 mc de la STAP Balaura, urmând ca acesta să intre în programul de reabilitare aprobat.

🏗Contract de lucrări OT-CL-16 – Extinderea rețelelor de apă și apă uzată pentru aglomerarea Drăgănești-Dăneasa

Săptămâna 10-14.03.2025
➡️Se lucrează la refaceri rigole pe str. Carității, la refacerea stratului de beton pe str. Frasinului, armături și turnare armături radier SPAU-ri, pe str. Vadu Cumanilor și Zorilor.

🏗Contract de lucrări OT-CL-23 – „Extinderea facilitaților de captare și tratare apă potabilă în Aglomerările Băbiciu-Scărișoara-Gostavățu și Fărcașele-Dobrosloveni

Săptămâna 10-14.03.2025
➡️Se lucrează în șantierul din localitatea Gostavățu, atât la construcția cabinelor de la puțuri, cât și la realizarea împrejmuirilor acestora.

🏗Contract de lucrări OT-CL-02 – Extindere facilități de depozitare nămol tratat și reabilitare infrastructură transfer apă uzată către SEAU

Progres fizic – 100,00%
Progres financiar – 94,37%
➡️Lucrări finalizate – pregătiri pentru recepție

🏗Contract de lucrări OT-CL-15 – Extinderea rețelelor de alimentare cu apă și apă uzată, în Aglomerările Fărcașele-Dobrosloveni, Bălteni-Perieți-Schitu și Gostavățu-Băbiciu-Scărișoara

Săptămâna 10-14.03.2025
Stadiul fizic contract – 79% , Stadiul financiar – 68,79 % la 28.02.2025
➡️- Se lucreaza la efectuarea săpăturii pentru a asigura spațiul necesar desfășurării lucrărilor ulterioare lansării Stației de Pompare SPAU 7 – UAT Scărișoara;
– Montaj SPAU 7, cămin de decantare și tronson canalizare 247-CD-CM249 D 315;
– Se efectuează probe de presiune în UAT Băbiciu pentru rețele de apă, pe str. Caracal;
– Se lucrează la execuția rețele de apă în UAT Perieți;
– Montaj SPAU 8, cămin de decantare și tronson canalizare UAT Perieți;
– Montaj SPAU 9, cămin de decantare și tronson canalizare UAT Perieți;
– Se lucrează la efectuarea săpăturii (necesită palplanșe) pentru a asigura spațiul necesar desfășurării lucrărilor ulterioare lansării Stației de Pompare SPAU 12 – UAT Schitu;
– În UAT Fărcașele nu se lucrează;
– În UAT Dobrosloveni (sit arheologic), lucrări sistate (antreprenorul este în clarificări cu Muzeul Județean, pentru reluarea lucrărilor).

🏗Contract de lucrări OT-CL-18 – Extinderea rețelelor de apă uzată pentru aglomerarea Șerbănești -Crâmpoia”

Lucrări în execuție în săptămâna 10.03.2025-14.03.2025:
➡️- rețea canalizare str. Crângului – 1%
– refacere rigole de pământ str. Dumitru Popovici – 10%
– refacere strat beton – 20%

Lucrări în execuție în săptămâna 17.03.2025-21.03.2025:
➡️- Aducere la starea inițială str. Lisa, Șerbănești;
– Execuție rețea canalizare str. Crângului, Șerbănești.

🏗Contract de lucrări: OT-CL-25 Extinderea facilităților de captare, înmagazinare și tratare apă potabilă în Aglomerarea Bălteni-Perieți-Schitu

Lucrări în execuție în săptămâna 10.03.2025-14.03.2025:
➡️- Montat instalație de clorinare;
– Montat filtre cu nisip;
– Montat tablouri electrice instalație de clorinare;

Lucrări în execuție în săptămâna 10.03.2025-14.03.2025:
➡️- finalizat instalație clorinare;
– finalizat legături electrice în tablourile electrice.

🏗Contract de lucrări OT-CL-03 – Reabilitare sistem de tratare apă în aglomerarea Caracal

Progres fizic – 89,00%
Progres financiar – 96,19%
➡️Lucrări:
Aducțiune:
1. Montaj hidromecanic CV 1 EX +cuplare;
2. Cuplare puțuri (după reabilitare);
3. Punere în funcțiune rețea aducțiune (dezinfectare).

➡️Reabilitare Rezervor 2 Redea:
Hidroizolație interioară (membrană);
Teste (umplere bazin, perioada de probă, golire);
Igienizare bazin și umplerea finală;
Termosistem+decorativă;
Viuta pământ +trotuar perimetral;
Sistematizare.

➡️Preuzinal:
Igienizare rezervor;
Decorativă preuzinal.

🏗Contract de lucrări OT-CL-10 – Îmbunătățirea facilitaților de tratare apă potabilă și extinderea rețelelor de apă și canalizare în aglomerarea Potcoava

Săptămâna 10-14 martie 2025
Stadiu Fizic: 90%;
Stadiu Financiar: 50.55 (Februarie 2025);
➡️- Str. Principală Potcoava – se lucrează la rețeaua de canalizare;
– Str. Gării – se lucrează la rețeaua de canalizare;
– Se lucrează la refaceri pe str. Bircii.
– Se pregătesc pentru probele de etanșeitate de pe str. Principală Potcoava.

🏗Contract de lucrări OT-CL-11 – Îmbunătățirea facilitaților de tratare apă potabilă și extinderea rețelelor de apă și canalizare în aglomerarea Scornicești

Stadiul fizic contract – 92%;
Stadiul financiar – 76,73 %, la 28.02.2025;
Săptămâna 10.03.2025-14.03.2025
➡️- Se lucrează la Stația de clorinare;
– Se lucrează la refaceri pe str. Mărgineni;
– Se lucrează la refaceri pe str. Cuza Vodă;
– Pregătesc o nouă Situație de lucrări.

🏗Contract de lucrări: OT-CL-13-Extinderea rețelelor de alimentare cu apă și apă uzată în Aglomerările Rusănești și Tia Mare-Izbiceni-Giuvărăști

Săptămâna 10-14.03.2025
Stadiul fizic – 77% ;
Stadiul financiar – 37,54 % la 28.02.2025;

➡️UAT Giuvărăști
– Realizat rețea apa 100 % – urmează recepția parțială
➡️UAT Izbiceni
– Realizat rețea apă 100 % – urmează recepția parțială
UAT Tia Mare
– Se lucrează pe str. Mihai Viteazul la rețeaua de canalizare 80 % (rest de executat 500 m rețea canalizare. Pentru execuția lucrării este necesar palplanșe metalice+ sprijiniri metalice+drenaj apă subterană+ 3 SPAU-ri)

➡️UAT Rusănești
– Se lucrează pe str. Bărbuceni (rețea apa 90% + rețea canalizare 100%)+refacere teren (realizat);
– Se lucrează pe str. Principală la rețeaua de canalizare 70%+ apă 90% (rest de executat 600 m – pentru execuția lucrării este necesar palplanșe metalice+ sprijiniri metalice+drenaj apă subterană +2 SPAU-ri);
– Se lucrează pe str. Bisericii – probe de etanșeitate 100%;
– Se lucrează pe str. Bricegari – rețea canalizare 50%, rețea apa 0%;
– Se lucrează pe str. Primăriei – rețea canalizare 80%, rețea apa 0%.

🏗Contract de lucrări OT-CL-14 – Extinderea facilitaților de tratare a apei uzate pentru Aglomerările Tia Mare și Rusănești

Săptămâna 10-14.03.2025
Stadiul fizic – 24.00 %;
Stadiul financiar – 7.71 % la 28.02.2025.

10-12.03.2025
➡️SEAU Tia Mare
– Se lucrează la Clădire tratare mecanică:
– Execuție lucrări de umplere în jurul radierului Bazinului de omogenizare;
– Demararea montaj armatură grinzi ax A.3;B.3;C.3-3.3;6.3;
– Se lucrează la Clădire bazine stabilizare și bioreactoare SBR (Execuție lucrări premergătoare turnării betonului în diafragme și stâlpi; Turnare beton diafragme, stâlpi, contraforti până la cota 2,70; Finalizare cofrare până la cota 5,40).

➡️SEAU Rusănești
– Se execută baza, în vederea evacuării apei de infiltrații;
– Se execută săpătura general.
12.03.2025
Conform adresei nr OT-CL-14/MO/0177Aot/12.03.2025 Respingere Dispoziție Șantier nr. 2 (sistarea tuturor lucrărilor la contractul: OT-CL-14- Extinderea facilitaților de tratare a apei uzate pentru Aglomerările Tia Mare și Rusănești).

🏗Contract de lucrări OT-CL-17 – Extinderea rețelelor de apă uzată pentru aglomerarea Piatra-Olt – Găneasa

Progres fizic – 96,50%;
Progres financiar – 60,07%.
➡️Lucrări pregătitoare canalizare – str. Criveni;
Lucrări electrice SPAU 2 – Str. Maricești.

🏗Contract de lucrări OT-CL-20 – Extinderea și reabilitarea rețelelor de alimentare cu apă și apă uzată în Aglomerarea Balș

Stadiu fizic – 80%;
Stadiu financiar – 54,96%
Săptămâna 10-14.03.2025
➡️- Se lucrează pe Bulevardul N. Bălcescu la rețeaua de apă;
– Se lucrează la Stația de apă uzată de pe str. Depozitelor;
– Se pregătesc pentru probele de presiune pe Bulevardul N. Bălcescu;
– S-a transmis Notificarea de revendicare, prin adresa nr 4360/14.03.2024.

🏗Contract de lucrări OT-CL-21 – Îmbunătățirea facilităților de tratare a apei uzate pentru Aglomerarea Balș

Stadiu fizic: 24.00%;
Stadiu financiar: 14.51%;
Săptămâna 10-14 martie
➡️- Se lucrează la OBIECTUL 1 – Hală grătare (închidere exterioară; s-a realizat priza de pământ);
– Se lucrează la OBIECTUL 4 – Deznisipator separator de grăsimi;
– Se lucrează la OBIECTUL 5 – Camera de distribuție bazine biologice;
– Se lucrează la OBIECTUL 6 – Bazine biologice (se montează dopurile de închidere a golurilor; se execută lucrări de curățenie/igienizare la interior);
– Se lucrează la OBIECTUL 7 – Instalație de stocare și dozare clorură ferică (armare +turnare pereți stocare clorură);
– Se lucrează la OBIECTUL 10 – Stație de suflante bazine biologice
– Se lucrează la OBIECTUL 9 – Decantoare secundare (unul dintre decantoare este realizat cca. 80%, iar celălalt se armează, realizat 20%);
– OBIECTUL 8/11/12 Camera distribuție bazine biologice/OBIECT 11 – Stație de pompare nămol activat decantoare secundare/Stație pompare nămol activat de recirculare și exces/OBIECT 12 – Măsurare debite apă epurată (se lucrează la suprastructură);
– OBIECTUL 14 – Pavilion de deshidratare nămol/Obiect 16-Depozit nămol (s-a realizat infrastructura, se pregătește execuția pardoselilor);
– OBIECTUL 18 – Clădire administrativă (s-a montat tâmplărie exterioară, se execută termosistemul).

🏗Contract de lucrări OT-CL-24 – Extinderea facilitaților de captare și tratare apă potabilă în Aglomerările Giuvărăști-Izbiceni-Rusănești

Săptămâna 10-14.03.2025
Stadiul fizic – 98,00%;
Stadiul financiar – 89,21 % la 28.02.2025.
➡️– În prezent, nu se lucrează.

🏗Contract de lucrări OT-CL-26 – Echiparea stațiilor de tratare apă potabilă ale Municipiului Slatina cu filtre pentru potabilizarea apei

Progres fizic – 100,00%;
Progres financiar – 90,11%.
➡️Lucrări pregătitoare în vederea recepției la STAP Salcia;
Lucrări în perioada de notificare a defectelor la STAP N. Bălcescu.

🏗CS 2.1 – Dezvoltare GIS la nivelul noului sistem zonal de alimentare cu apă (licențe dezvoltare harți de baza, inclusiv echipament IT). Lucrări integrare SCADA sistem apă, de la noile sisteme de alimentare cu apă în Dispeceratul Zonal CAO – LOT 1
➡️03-07.02.2025
Instalare echipamente Dispecerat Zonal 1 – Potcoava și stabilirea conexiunii securizate cu Dispeceratul Central – Slatina.
