Stadiul lucrărilor din cadrul „Proiectului Regional de Dezvoltare a Infrastructurii de Apă și Apă Uzată din județul Olt, în perioada 2014-2020”, etapa a II-a, Cod SMIS: 2021: 318301 – TOTAL PROGRES FIZIC – 79.82% – iulie 2025

💧
🛠Contract de Lucrări OT-CL-04 „Extinderea și reabilitarea rețelelor de alimentare cu apă și apă uzată, inclusiv surse de apă existente în Aglomerarea Caracal”
Perioada 01.07.2025-31.07.2025
– se continuă refacerile pe str. Înfrățirii și strada Carpați;
– str. Țepeș Vodă – conectare imobile la rețeaua de apă reabilitată;
– str. Craiovei – conectare imobile la rețeaua de apă reabilitată;
– Strada General Magheru – Refacere sistem rutier;
– Se continuă cu curățarea și deznisiparea puțurilor – front Redea-Deveselu.
💧🛠Contract de lucrări OT-CL-15 „Extinderea rețelelor de alimentare cu apă și apă uzata, în aglomerările Fărcașele-Dobrosloveni, Bălteni-Perieți-Schitu și Gostavățu-Băbiciu-Scărișoara
Perioada 01.07.2025-31.07.2025
– execuție rețea de canalizare în Scărișoara SPAU 9 – cămin de decantare – cămin de vizitare cu Instalație de filtre aciculare și palplanșe;
– se efectuează probe de presiune în UAT Băbiciu pentru rețelele de apă. pe str. Caracal;
– se efectuează probe de presiune în UAT Fărcașele pentru rețelele de apă, pe str. Popa Stoica;
– în UAT Dobrosloveni (sit arheologic) s-au reluat lucrările;
– se efectuează probe de presiune apă și canalizare în UAT Perieți.
💧🛠Contract de lucrări OT-CL-05 „Extinderea și reabilitarea facilitaților de tratare apă uzată în Aglomerarea Caracal”
Perioada 01.07.2025-31.07.2025

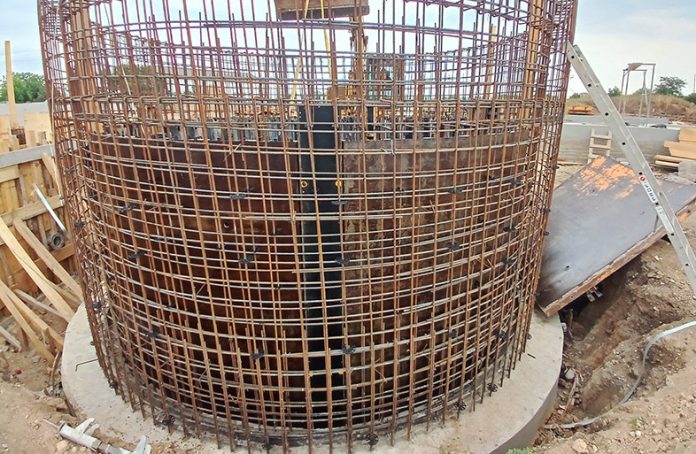

Se efectuează lucrări de trasare, armare, cofrare și turnare beton pentru:
– Obiect 20 – îngroșător nămol primar;
– Obiect 21 – Stația de pompare nămol îngroșat;
– Obiect 22 – îngroșător mecanic nămol în exces;
– Obiect 6C – stație de suflante deznisipator;
– Obiect 26 – Gazometru;
– Obiect 23 – bazin omogenizare nămol combinat;
– Obiect 24 – Stația de pompare alimentare fermentator:
– Obiect 25 – Fermentator anaerob;
– Obiect 27 – bazin de omogenizare nămol îngroșat – armare;
💧🛠Contract de lucrări OT-CL-13 „Extinderea rețelelor de alimentare cu apă și apă uzată în aglomerările Rusănești și Tia Mare-Izbiceni-Giuvărăști!”
– UAT GIUVĂRĂȘTI – Realizat rețea apă 100 % recepționată;
– UAT IZBICENI – Realizat rețea apă 100 % recepționată;
– UAT TIA MARE – Se execută foraj orizontal pe strada Mihai Viteazul;
– se lucrează la forajul orizontal tronson CM87-CM88;
– s-a montat Stația de Pompare Ape Uzate nr. 4.
– UAT RUSĂNEȘTI – Se lucrează pe strada Principală la rețeaua de canalizare
– se lucrează pe strada Brutăriei
– se lucrează la rețeaua canalizare – întregire conductă 315 mm, tronson CD1 și Stația de Pompare Ape Uzate nr. 1.
💧🛠Contract de lucrări OT-CL-24 „Extinderea facilitaților de captare și tratare apă potabilă în Aglomerările Giuvărăști-Izbiceni-Rusănești”
Perioada 01.07.2025-31.07.2025
– Refacerea sudurilor, amenajare peisagistică;
– Sistematizare Puțuri+stație.
💧🛠Contract de lucrări OT-CL-17 „Extinderea rețelelor de apă uzată pentru Aglomerarea Piatra-Olt–Găneasa”
Perioada 01.07.2025- 31.07.2025
– Pregătire recepție la terminarea lucrărilor.
💧🛠Contract de lucrări OT-CL-03 „Reabilitare sistem de tratare apă în Aglomerarea Caracal”
Perioada 01.07.2025-31.07.2025
– Pregătire recepție solicitată la Gospodăria de Apă „Anton Pann”;
– Pregătire recepție solicitată la „Preuzinal”;
– Pregătire recepție solicitată la STAP Redea.
💧🛠Contract de lucrări OT-CL-12 „Reabilitarea facilitaților de captare, tratare și înmagazinare apă potabilă în Aglomerarea Balș”
Perioada 01.07.2025-31.07.2025
– s-a realizat conducta de by-pass a rezervorului RI, în vederea golirii acestuia și s-au efectuat probe privind funcționalitatea acesteia.
– au început lucrările de dezafectare și reabilitare cameră de vane și rezervor R1 la interior;
– continuă lucrările de dezafectare și reabilitare camera de vane și rezervor R1 la interior.
💧🛠Contract de lucrări OT-CL-14 „Extinderea facilitaților de tratare a apei uzate pentru Aglomerările Tia Mare și Rusănești”
Perioada 01.07.2025-31.07.2025
SEAU TIA MARE
– Clădire bazine stabilizare și bioreactoare SBR;
– execuție umpluturi de pământ și compactare;
– lucrări de armare diafragme, stâlpi, placă, grinzi;
– turnare beton în placa și grinzile GB1 și GB5;
– execuție hidroizolație.
– Clădire tratare mecanică:
– turnat beton de egalizare sub fundațiile continue CTN+0, 20, CTN0, 30;
– turnat beton de egalizare la grătar rar;
– execuție hidroizolație;
– execuție umpluturi de pământ și compactare.
SEAU Rusănești
– Clădire bazine stabilizare și bioreactoare SBR:
– lucrări armare și cofrare diafragme și stâlpi SBR;
– montat platbanda de împământare și verificat priza de pământ.
– Clădire tratare mecanică:
– executie hidroizolatie
💧🛠Contract de lucrări OT-CL-10 „Îmbunătățirea facilitaților de tratare apă potabilă și extinderea rețelelor de apă și canalizare în Aglomerarea Potcoava”
Perioada 01.07.2025-31.07.2025
– str. Principală Potcoava – se lucrează la rețeaua de canalizare;
– se lucrează la refaceri pe str. Principală Potcoava;
– s-au efectuat probele de presiune pe str. Principală Sinești;
– se lucrează la SPAU Fălcoieni Deal;
– se lucrează pe str. Gării la refaceri;
– se lucrează pe str. Gării la rețeaua de canalizare.
💧🛠Contract de lucrări OT-CL-11 „Îmbunătățirea facilitaților de tratare apă potabilă și extinderea rețelelor de apă și canalizare în Aglomerarea Scornicești”
Perioada 01.07.2025-31.07.2025
– Se verifică lucrările din contract pentru pregătirea recepției.
💧🛠Contract de lucrări OT-CL-20 „Extinderea și reabilitarea rețelelor de alimentare cu apă și apă uzată în Aglomerarea Balș”
Perioada 01.07.2025-31.07.2025
– Se lucrează la aducerea la stadiul inițial pe str. Cartier Turnuri;
– S-a efectuat proba de etanșeitate pe str. Turnuri;
– Se lucrează la SPAU Depozitelor.
💧🛠Contract OT-CL 21 „Îmbunătățirea facilităților de tratare a apei uzate pentru aglomerarea Balș”
Perioada 01.07.2025-31.07.2025
Se lucrează la următoarele obiecte:
Ob.1 – Hala grătare – execuție infrastructură, suprastructură din beton în proporție de 100%. Structură metalică este executata în proporție de 100%. Execuția închiderilor perimetrale exterioare – realizată în proporție de 100%. Se lucrează la partea de instalație electrică interioară;
Ob. 3 – Stație de recepție nămol provenit din fose septice – a fost executată trasarea obiectului, săpătura și egalizare turnată;
Ob. 4 – Deznisipator separator de grăsimi – săpătură executată, s-a compactat stratul suport pentru pernă de balast, s-au realizat primele 2 straturi de balast;
Ob. 5/6 – Camera de distribuție bazine biologice/Bazine biologice – structura din beton finalizată în proporție de 100%, 85 cm apă introdusă;
Ob. 7/10 – Instalație de stocare și dozare clorură ferica/Stație de suflante bazine biologice – execuție hală metalică în proporție de 100%. Pregătire inox pentru suflante. Se lucrează la instalația electrică interioară: Montat pe poziție spălător nisip, 50% instalație inox executată;
Ob. 8/11/12 – Camera de distribuție decantoare secundare/Stație de pompare nămol activat de recirculare și exces/Măsurare debite apă epurată – structura din beton a fost executată în proporție de 100%. Se pregătește realizarea testului de etanșeitate. Se lucrează la instalația hidromecanică interioară – 83% finalizată.
Obiect 13 – Îngroșător nămol – radier turnat, se lucrează la armarea pereților, 80% realizată; decofrare pereți.
Ob. 9 – Decantoare secundare – decantor Sud – se decofrează etapa 2. Decantor Nord – structura decantorului a fost executată în proporție de 100%. Pregătire pentru test etanșeitate.
Ob. 14/16 – Pavilion de deshidratare nămol/Depozit de nămol – structura din beton a fost executata în proporție de 100%; Se lucrează la structura metalică a obiectului, 100% din structura obiectului finalizată. Săptămâna aceasta se vor începe închiderile perimetrale;
Ob. 17 – Stație de pompare supernatant – radier turnat, se va începe cofrarea pereților; decofrare planșeu;
Ob. 18 – Clădire Administrativă – Acoperiș finalizat în proporție de 100%, termosistem refăcut în proporție de 95%, fără tencuială:
– Se lucrează la rețelele electrice exterioare;
– Se lucrează la rețelele hidromecanice din incinta statiei, executate 40%.
